项目介绍
项目概况

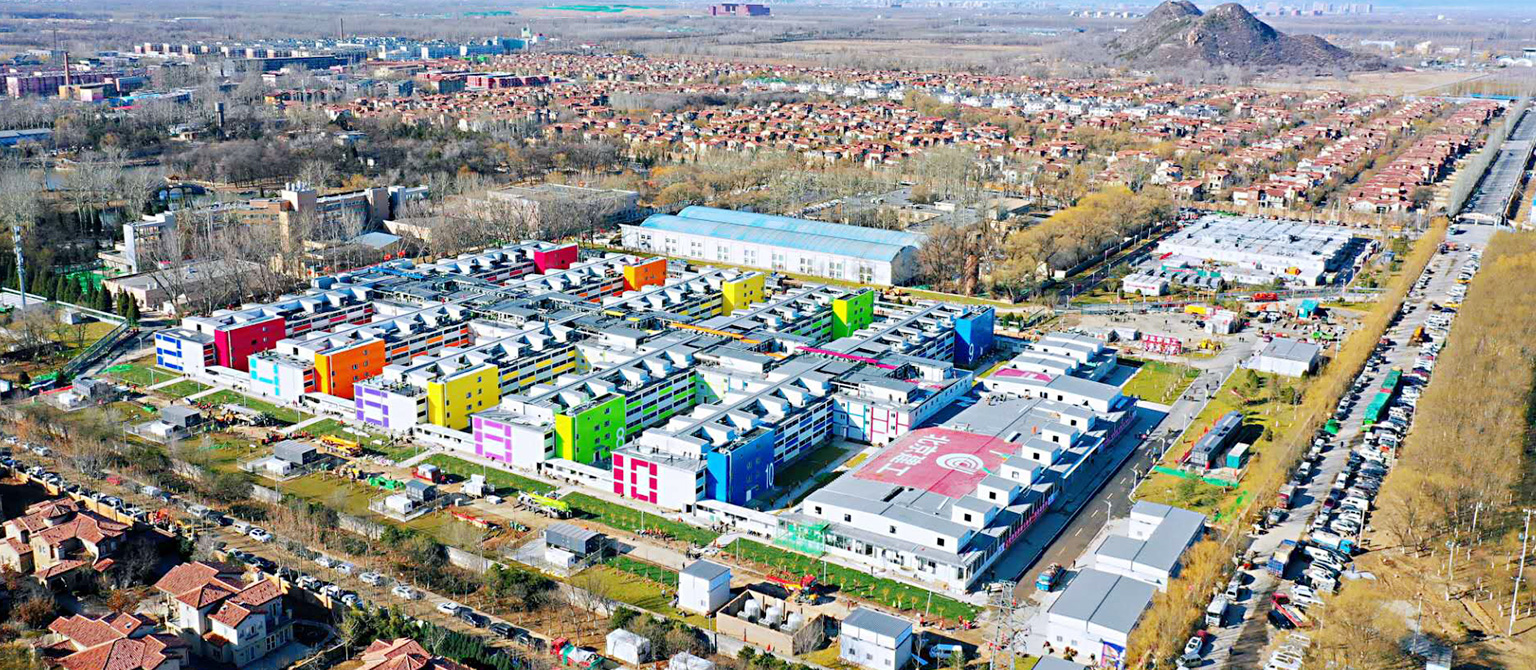

项目简介本项目为了应对年初突如其来的新冠疫情而新建的1500床临时医院,全部按照传染病房标准设计建造,采用集装箱模块设计建造。虽为临时应急建筑,但也为中长期备用使用考虑,从建筑功能上考虑完善,还设计了附属配套的应急设施,保证疫情来临时医院正常运转。流程上按照最新的感控设计理念进行设计和多次优化;机电系统设计均按照永久性传染病医院相关要求进行设置,各设备设施复杂完善。而且是国内首个三层集装箱房式的医疗建筑。设计团队从1月28日接到设计任务开始驻现场设计,到2月8日外审版图纸提交总包单位,仅用11天完成全部设计工作,配合总包单位53天完成全部施工内容,并交付使用。3月16日开始接收第一批新冠疑似患1、在极度紧张的设计周期内,对建筑的屋顶设备与管线路由进行全面的整合与优化。每个病区屋顶均设有鱼骨状的设备平台及管廊,既能节约机电系统的工程造价,又能降低屋面雨水渗漏的可能性,实现了美观性和功能性的“双赢”。2 屋面防水体系。箱式房的最大弱点在于屋面防水,本工程采用压型镀锌板屋面(刚性防水)防水卷材及防水涂料(柔性防水)箱体自排水体系,防排结合,疏导有序,力保建筑在使用期间无渗漏现象出现。传染病病房机电系统较为复杂,且本项目虽为应急临时建筑,但考虑中长期备用,机电系统均按照永久建筑进行设计。考虑到本建筑的特殊使用功能,机电系统的正常运转至关重要,如负压系统是保护医护人员安全健康的最重要屏障,设备监控系统需对全楼的暖通空调、通风系统上百个风机、几千个阀门进行24监控。设计人员在极度紧张的设计周期内,借助设计手段,进行多专业快速协同配合,保证各系统精确落位,各行其是,有序运行。本项目为应急需求的临时建筑,主要部分采用三层叠放集装箱体系,局部采用钢结构框架体系。集装箱单体普遍为6(长)3(宽)3(高)的标准尺寸,箱体梁柱采用罗拉薄壁钢板,现场拼装,叠放三层,构成病房区和医护区主要功能房间,屋顶机房局部用四层空腔集装箱完成。病房区和医护区的内走廊,宽度为2,无法用集装箱建造,采用钢结构做成标准模块挂在两侧集装箱上。医技区为单层集装箱,高度44,平面模数也是36。斜坡屋顶按照建筑坡度,采用钢桁架体系,生根于集装箱角柱加强节点部位,置于所有集装箱和走廊区域的上方,上铺钢板,形成排水层及刚性防水。主入口大厅和十个楼电梯模块采用钢结构框架体系,与集装箱体系设缝脱开。由于时间紧迫,地勘条件参照周边建筑。集装箱部分的基础采用钢筋混凝土条形基础,在条形基础下方做一层水泥碎石稳定层,兼顾平整场地和基础垫层的作用,钢结构框架部分的基础采用钢筋混凝土筏板基础。集装箱房屋本身为成品,但现场采购的集装箱由十几个厂家提供,构造和指标均存在不同形式的差异,现场对不同集装箱产品作了参数整合,并制定了统一标准,使不同规格的集装箱能够并行使用。本项目为应急医院建设工程满足现行相关消防、医疗机构传染病医院设计规范标准要求。本项目为应对2019年底开始的武汉新型冠状病毒疫情,在北京市委领导下建设本项目来满足已确诊轻度感染病人住院条件。设计满足当下呼吸道传染病医院住院部设计条件,同时适当满足疫情结束后新建筑功能使用条件。经过53 天的奋战,小汤山医院已经如期交付使用,给国家和人民交上了一份合格的答卷,未来将为北京以及全国的抗疫做出杰出的贡献





作品图片
共 6 张
